近日,由湖北云顶集团旗下中心城投公司投资建设的光谷五路(高新大路—高新五路)电力通路正式投用 。作为武汉东新500千伏变电站220千伏配套送出工程的关键组成部门,该通路的建成,为全长20多公里的整体线路输电奠定了沉要基础 。

01 (1).png

全省首例!长距大截面220千伏电缆工程

武汉东新500千伏变电站220千伏配套送出工程线路总长超过20公里,是湖北省首例超长距离、大截面220千伏电缆输电项目 。项目建成后,将为中国光谷提供更不变、更靠得住的电力供给保险 。

中心城投公司承担的光谷五路电力通路,是该整体工程的关键区段之一,沿光谷五路地下敷设,全长4.6公里,肩负着中心城片区南北电力主干网互联互通的沉任 。该段通路投用后,它不仅为“光芯屏端网”万亿级产业集群注入澎湃动能,更以高靠得住性的电力保险,构筑起支持区域高靠得住性供电、服务沉大产业项目落地的“能源大动脉” 。

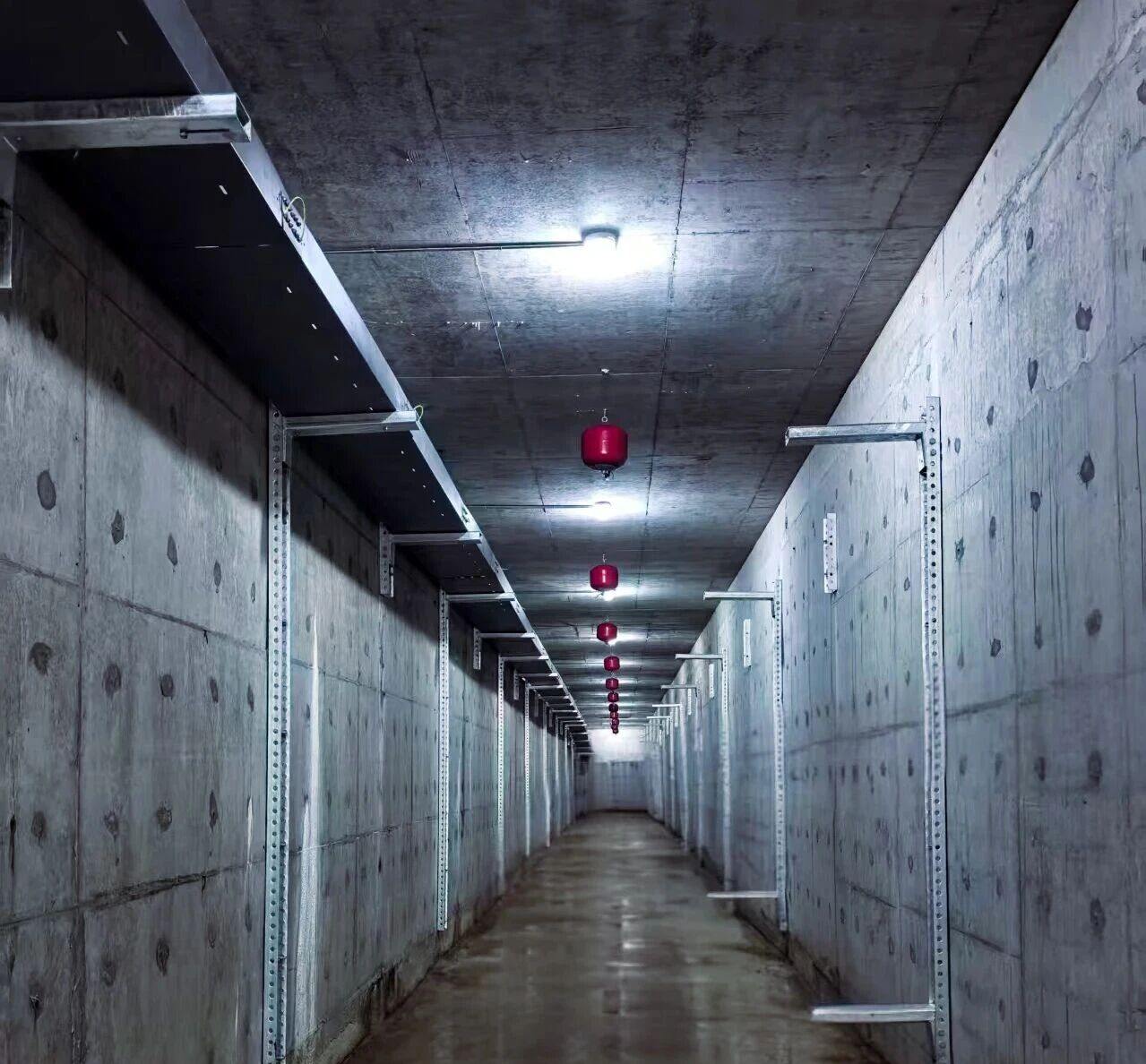

02 (1).png

120天实现4.6公里地下通路建设

4个月的有效工期、4.6公里地下管廊,大面积的电缆支架、通排照设备、出地面设施及接地施工同步铺开——这是量与快的双沉考验;更辣手的是施工区段与地铁11号线、19号线站点、地下空间、光谷综合管廊项目断面交叉沉叠,光谷五路、高新二路等市政路路需同步开挖,交叉作业风险如履薄冰,两全协调更是步履维艰 。

中心城投公司锚定“6月中旬送电”的军令状,摒弃通例作业思想,以“全断面突击、多点位着花”的战术,向每一寸作业面要功夫,向每一路工序要进度,向每一个环节要效能 。攻坚专班挂图作战、昼夜轮转,硬是在2026年春节前抢出开工面 。春节期间,建设团队自动烧毁阖家团圆,坚守一线一向步,陆续施工不休档,奋战周到不减退,有力保险了项目陆续高效推动 。与此同时,团队自动对接有关职能部门和产权单元,以“破壁式”协调化解交叉作业梗阻;更与供电公司无缝联动,对标送电验收尺度逐项精研,确保安全零隐患、质量零缺点、验收零延误 。从设备装置到全数配套工程落成,全长4.6公里的电力通路建设历时仅120天,团队用坚守与汗水跑出令人瞩主张“加快率”,为定期送电筑牢坚实根基 。

通路投运不是终点,而是更深远服务的起点 。中心城投公司将持续保险后续110千伏中心城变、220千伏东信变顺利送电,并自动服务幼米武汉科技园、先导科技等沉点项目用电接入,确;乒室窖е行牡瘸链竺裆こ炭康米」┑,为光谷打造拥有全国影响力的科技创新中心和世界级产业集群,提供更倔强、更智能、更绿色的能源保险 。
